8月4日,備受關注的魯西集團220KV輸變電工程項目成功投運,項目建設歷經10個月的時間,比計劃工期提前1個半月。

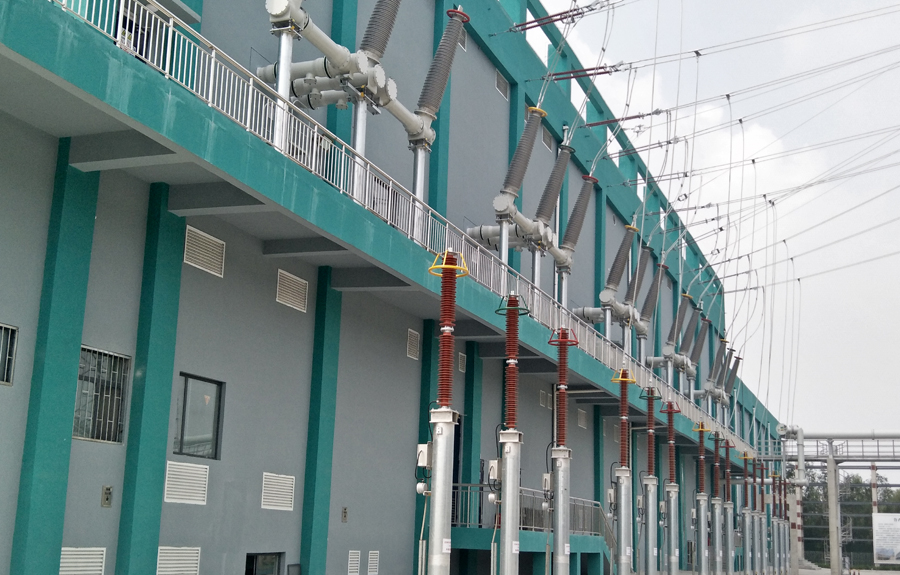

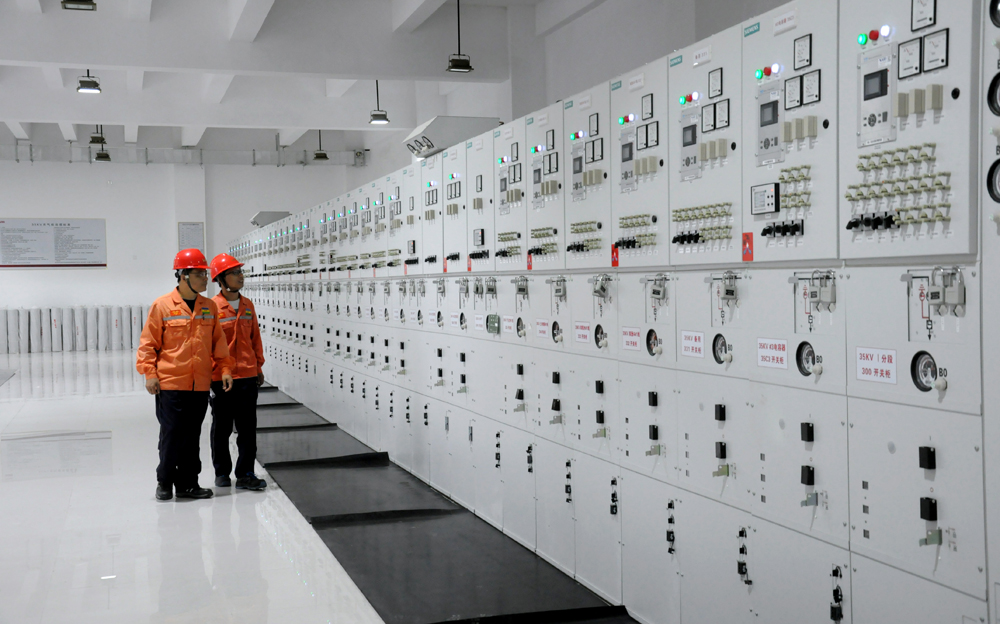

魯西集團輸變電工程項目從8月4日正式進入受電啟動階段,經過連續沖擊、調試、消缺,截止到9日,魯化站和創業站全部電氣設備完成受電,7條220KV線路,8段220KV母線,5臺主變及35KV母線均正常運行。
該項目由魯西集團主導建設,從2019年9月份啟動,項目實施期間,經歷了“新冠”疫情肆虐時期,所有參與項目籌建、施工、安裝單位和人員齊努力共抗疫,發揚拼搏奮戰、勇于奉獻的無私無畏精神,眾志成城,攻堅克難,戰勝了諸多困難和挑戰, 迎來了項目成功投運。
該項目總輸電能力150萬千瓦,共建設魯化站、創業站兩座220kV變電站。是聊城市和集團2020年重點建設項目,總投資6億元,架空線路全長56.7km,兩站共配置24萬KVA變壓器5臺,電站容量大、母線結構復雜,同時關聯著聊城、東阿、茌平的五個變電站,是山東省最復雜的輸變電工程之一,也是聊城電網極為重要的樞紐站。

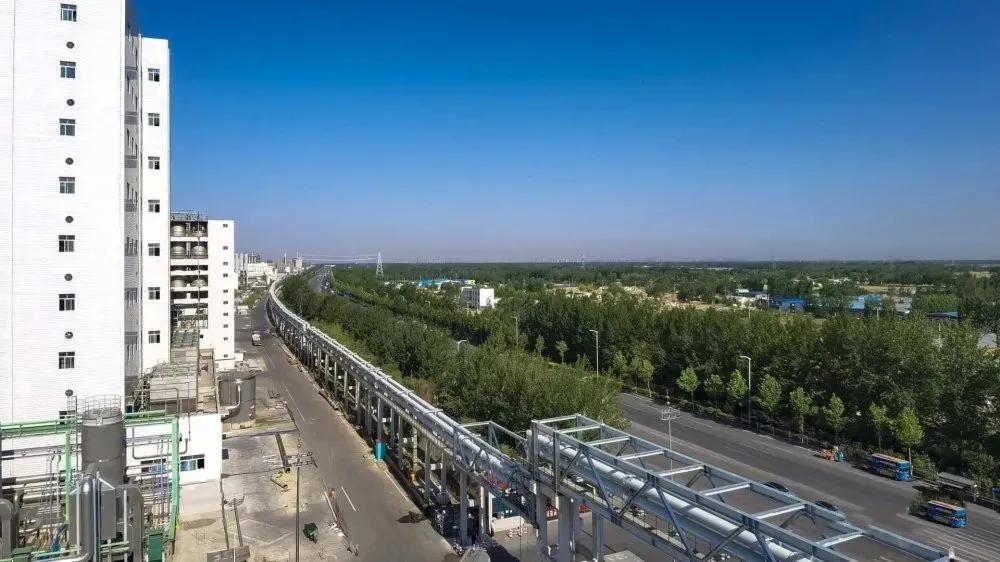

園區內部220KV輸電線路采用三相共箱GIL,線路總長11.41公里,創造了多項領先記錄:是全球最長的220kV GIL輸電線路,是全球第一個多回路高空布置GIL輸電線路,也是國內石油化工行業首條GIL輸電線路。GIL線路是一種采用氣體絕緣,外殼與導體同軸布置的高電壓、大電流電力傳輸設備。與傳統的輸電電纜相比,具有輸送容量大、阻燃性好、免運維等優勢,不受環境和惡劣天氣影響,是高壓大容量輸電方面重要技術創新。
魯西集團220KV變電站的建設與投運實現了園區電網由35KV等級向220KV電網的跨越,作為魯西集團化工產業園的基礎設施,是落實能源替代的重要措施之一,也是落實山東省新舊動能轉換要求的重要體現,彰顯了魯西集團努力提升整個行業安全、轉方式調結構的社會責任與擔當。為化工新材料產業園下一步的建設和發展提供了更穩定、可靠的電力保障。
